企業制服供應商交期承諾的產能驗證盲點:為什麼報價單上的交期數字無法反映實際風險

閱讀時間:8 分鐘

當採購團隊收到企業制服供應商的報價時,除了價格與 MOQ,最關鍵的數字往往是「交期」。供應商可能承諾「30 天交貨」或「45 天完成打樣與量產」,這些數字給人一種確定感,彷彿只要簽約後按時間表推進,就能如期收到貨品。但在品質與合規顧問的實務經驗中,這些交期承諾往往只是「理想情境下的理論值」,而非基於實際產能驗證的可靠承諾。

真正決定供應商能否如期交貨的,並非報價單上的數字,而是他們的「產能瓶頸」「製程成熟度」與「良品率」。這些變數很少在報價階段被充分揭露,因為供應商往往假設「一切順利」的情境,而採購團隊也往往缺乏驗證這些假設的工具與方法。當訂單進入生產階段,這些未被驗證的假設就會逐一崩解,導致交期延遲、品質問題與緊急外包風險。

交期承諾為什麼需要產能驗證

從品質顧問的角度來看,交期承諾的可靠性取決於兩個獨立但相互關聯的維度:產能證據(Capability Evidence)與執行可靠性(Execution Reliability)。產能證據回答的是「供應商能否重複達到規格要求」,而執行可靠性回答的是「供應商能否準確出貨、正確記錄、可預測回應」。這兩個維度必須同時通過驗證,交期承諾才具備可信度。

然而,大多數採購團隊在評估供應商時,往往只關注「產能證據」(例如工廠有多少台設備、每日理論產能是多少),而忽略「執行可靠性」(例如過去的交期遵守率、文件記錄準確性、異常處理能力)。這種單一維度的評估方式,往往導致採購決策建立在不完整的資訊基礎上。供應商可能擁有足夠的設備與人力,但如果他們的製程不成熟、品質控制不穩定、或者訂單管理紀律鬆散,即使理論產能充足,實際交期仍可能延遲。

更關鍵的是,交期承諾往往基於「單一訂單」的假設,而忽略了供應商的「總體產能負荷」。如果供應商同時接了多個訂單,而這些訂單共用同一條生產線或同一批關鍵設備,那麼即使單一訂單的理論交期是 30 天,實際交期可能因為產能排程衝突而延長至 45 天甚至 60 天。這種「產能超載」的風險,在報價階段很少被明確說明,因為供應商往往不願意主動揭露自己的產能瓶頸。

良品產能與理論產能的差距

企業制服採購中最常被忽略的產能驗證盲點,是「良品產能」與「理論產能」的差距。供應商在報價時,往往會提供「每日可生產 500 件」的理論產能數字,但這個數字通常假設「所有產品都是良品」「沒有返工需求」「沒有設備故障」。實際上,任何製造流程都會產生一定比例的不良品,而這些不良品的分揀、返工與重製,會大幅侵蝕實際產能。

舉例來說,假設供應商的理論產能是每日 500 件,但實際良品率只有 90%。這意味著每日有 50 件不良品需要返工。如果返工流程需要 3 名工人 2 天完成,這些工人就無法投入新的生產任務,實際產能就會下降至每日 400 件左右。更糟的是,如果不良品的根本原因未被解決,返工率可能會隨著生產批次增加而上升,進一步壓縮實際產能。

這種「良品產能」與「理論產能」的差距,在企業制服採購中尤其明顯,因為制服往往涉及多個工序(裁剪、縫製、印繡、品檢、包裝),每個工序都有自己的良品率。如果裁剪工序的良品率是 95%,縫製工序的良品率是 92%,印繡工序的良品率是 88%,那麼整體良品率就只有 95% × 92% × 88% ≈ 77%。這意味著,供應商即使理論產能充足,實際良品產能可能只有理論值的 77%,交期自然會延長。

更複雜的情況發生在「客製化工藝」上。如果企業制服需要特殊刺繡或印花,這些工藝往往由外部供應商提供,而外部供應商的良品率與交期可靠性,直接影響整體交期。如果刺繡廠的良品率只有 85%,而返工需要額外 5 天,那麼即使成衣製造商的產能充足,整體交期仍會因為刺繡工序的瓶頸而延遲。這種「跨供應商的產能瓶頸」,在報價階段很少被充分揭露,因為成衣製造商往往假設外部供應商能如期交貨。

產能驗證流程圖:從理論產能 500 件/日經過品質損失層(10% 缺陷率降至 450 件)與返工影響層(3 工人 × 2 天降至 400 件)最終得出實際良品產能 400 件/日的完整路徑
圖一:產能驗證流程 — 從理論產能到實際良品產能的完整路徑

產能瓶頸的識別與驗證

在實務中,供應商的產能瓶頸往往不在「總體產能」,而在「單一工序」或「單一設備」。即使供應商擁有 10 條生產線,如果其中一條生產線是「唯一能處理特殊布料的設備」,那麼這條生產線就會成為整體產能的瓶頸。當多個訂單同時需要使用這條生產線時,交期延遲就不可避免。

識別產能瓶頸的關鍵問題是:「我們生產的瓶頸在哪裡?」這個問題看似簡單,但很少有供應商能在報價階段主動回答。大多數供應商會提供「總體產能」數字,而迴避「瓶頸工序」的具體產能。這種資訊不對稱,往往導致採購團隊在簽約後才發現,供應商的實際產能遠低於報價時的承諾。

驗證產能瓶頸的方法,是要求供應商提供「每個工序的每日產能」與「每個工序的良品率」。例如,如果企業制服需要經過裁剪、縫製、印繡、品檢、包裝五個工序,採購團隊應該要求供應商提供每個工序的具體產能數字,而非只提供「總體產能」。這樣才能識別出哪個工序是瓶頸,以及這個瓶頸會如何影響整體交期。

更進一步的驗證方法,是詢問供應商「這些製程是否成熟,返工/重製率低於 1%?」如果供應商無法提供明確的返工率數據,或者返工率高於 1%,這通常意味著製程尚未成熟,實際產能會因為返工需求而大幅下降。在這種情況下,即使供應商承諾 30 天交期,實際交期可能需要 45 天甚至更長。

產能不足的三大隱藏風險

當供應商的實際產能無法支撐交期承諾時,他們往往不會主動告知客戶,而是採取「應急措施」來彌補產能缺口。這些應急措施雖然能暫時解決交期問題,但往往會帶來更嚴重的品質風險、外包風險與成本風險。

第一個隱藏風險是品質風險。當供應商被迫趕工以滿足交期承諾時,他們往往無法完整執行常規品質控制流程。例如,原本每批次需要進行 3 次品檢,但在趕工情境下可能只進行 1 次品檢,甚至完全省略品檢流程。這種「品質控制的妥協」,往往導致不良品流入最終交付,客戶收到貨品後才發現品質問題,進而引發退貨、返工與聲譽損失。

第二個隱藏風險是外包風險。當供應商的產能無法滿足訂單需求時,他們可能會在客戶不知情的情況下,將部分生產任務外包給分包商。這些分包商往往對客戶的品質標準理解不足,缺乏系統性的品質控制流程,導致外包產品的品質遠低於主供應商的水準。更糟的是,客戶往往在收到貨品後才發現外包問題,而此時已經無法追溯責任或要求返工。

第三個隱藏風險是交期延遲風險。供應商在報價階段往往會承諾「30 天交貨」,但當訂單進入生產階段後,他們可能會發現產能不足,被迫延長交期。這種「後期交期調整」往往發生在生產中期,客戶已經無法更換供應商,只能被動接受延遲。更糟的是,這種延遲往往會連鎖反應,影響客戶的整體供應鏈計畫,導致下游客戶的不滿與合約違約風險。

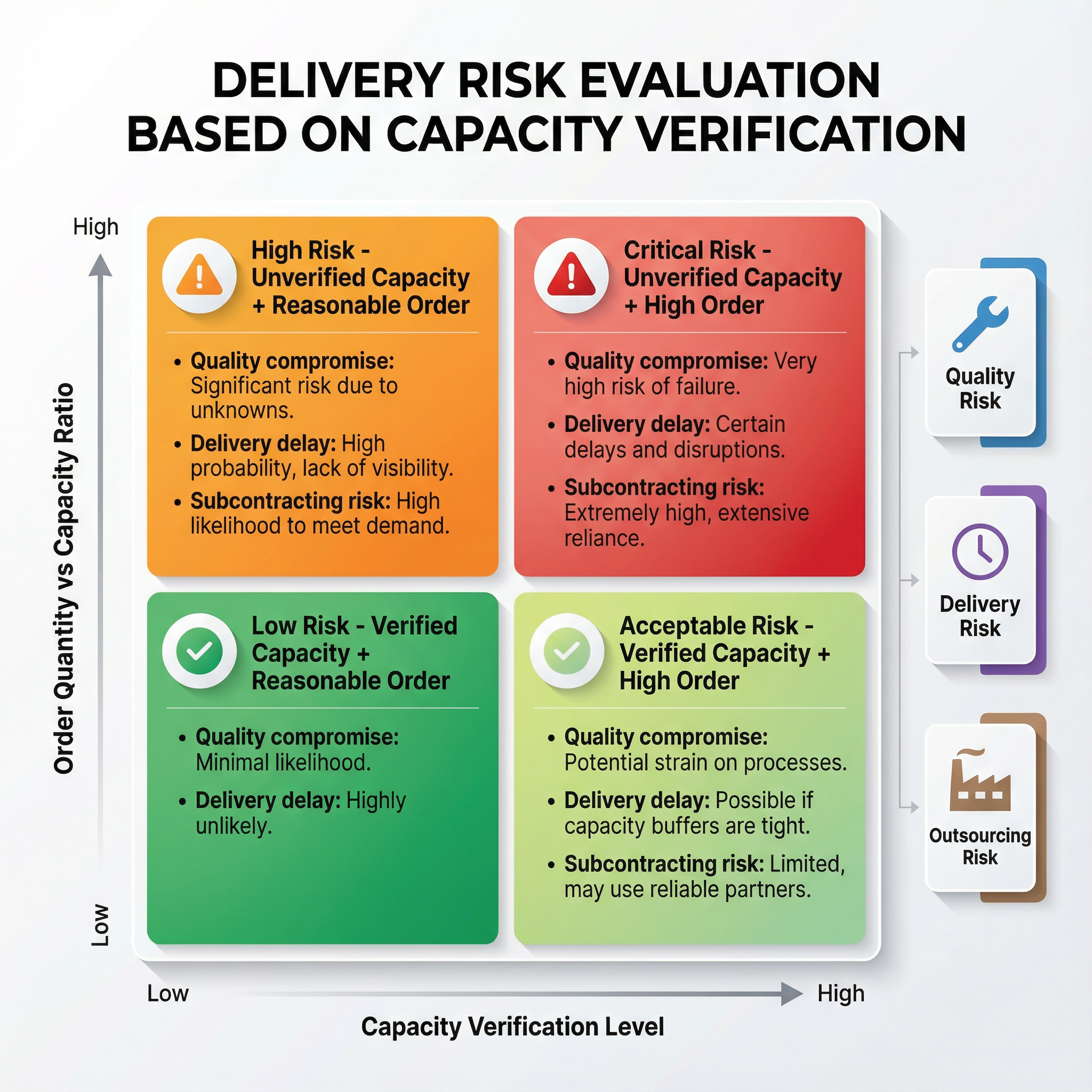

交期風險評估矩陣:基於產能驗證程度與訂單量比例的 2x2 風險矩陣,展示低風險(已驗證產能 + 合理訂單)、可接受風險(已驗證產能 + 高訂單)、高風險(未驗證產能 + 合理訂單)與關鍵風險(未驗證產能 + 高訂單)四個象限及其對應的品質、交期與外包風險
圖二:交期風險評估矩陣 — 產能驗證不足如何導致品質、外包與交期三重風險

如何在報價階段驗證交期可靠性

在報價階段驗證交期可靠性的關鍵,是要求供應商提供「產能證據」而非「產能承諾」。產能承諾只是一個數字,而產能證據則包含具體的製程數據、良品率記錄、瓶頸工序識別與過去的交期遵守率。這些證據能幫助採購團隊判斷,供應商的交期承諾是否基於實際產能驗證,還是只是樂觀估計。

具體的驗證問題包括:「哪些組件/材料是為此產品客製化的?每個客製化組件/材料的產能是多少(每日,僅計算良品)?這些製程是否成熟,返工/重製率低於 1%?」這些問題能幫助採購團隊識別供應商的產能瓶頸,以及這些瓶頸會如何影響整體交期。

另一個關鍵驗證點是「過去的交期遵守率」。如果供應商無法提供過去 6 個月的交期遵守率數據,或者交期遵守率低於 90%,這通常意味著他們的產能規劃與執行能力不足,實際交期可能會延遲。在這種情況下,即使供應商承諾 30 天交期,採購團隊應該預留額外的緩衝時間,或者考慮更換供應商。

最後,採購團隊應該要求供應商提供「CAPA 流程」(Corrective and Preventive Action,矯正與預防措施)的證據。如果供應商擁有成熟的 CAPA 流程,這意味著他們能系統性地識別與解決品質問題,降低返工率與產能損失。反之,如果供應商缺乏 CAPA 流程,這通常意味著他們的製程不成熟,實際產能會因為重複性問題而大幅下降。

在評估企業制服供應商的 MOQ 與交期時,產能驗證不應該是事後補救措施,而應該是報價階段的必要流程。只有當供應商能提供完整的產能證據,包含瓶頸工序識別、良品率記錄、製程成熟度證明與過去的交期遵守率,採購團隊才能做出基於實際風險的決策。這種「證據導向」的採購方法,不僅能降低交期延遲風險,也能避免品質問題與外包風險,確保企業制服採購的整體成功。

對於希望深入了解 MOQ 決策框架與風險管理策略的採購團隊,建議參考企業制服最低訂購量的完整評估方法,該指南提供了從預算控管到供應商談判的系統性決策工具,幫助企業在 MOQ 與交期之間找到最佳平衡點。
